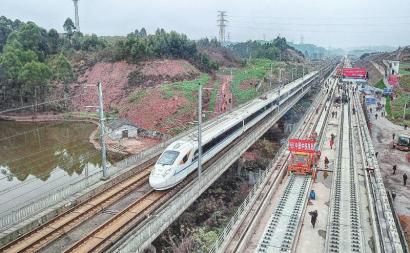

贵州都市报消息:9月26日下午7时许,成贵高铁贵州段全线通电了。据悉,目前该段线路供电设备(接触网、变电所)已顺利通过了冷滑试验,内燃机车模拟运行成功,下一步开始进行电力机车带电热滑试验。
9月25日前,贵阳供电段接触网、电力、变电配电各专业,对设备完成送电前全面检查,重点对开关、分相器等关键部件逐一检查。确认设备状态良好,远动通道畅通,贵州段全段线路具备送电条件之后,于9月26日下午7时正式送电。据悉,送电程序为:由远方调度端操作,从兴文开始,依次向威信、镇雄、德厚、大方、黔西、卫城北、贵阳北各区间送电。送电成功后,贵阳供电段各专业职工将再次对设备进行一次全面检查,确保设备运行良好,电压稳定可靠,才能进行下一步的电力机车热滑试验。

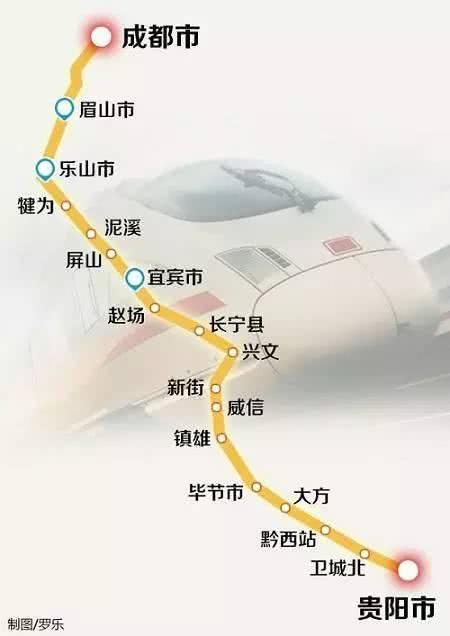

成贵高铁兴文至贵阳白云段全长278.236km,共设牵引变电所7座(兴文、威信、镇雄、德厚、大方、黔西、卫城北)、分区所7座(应山岩、文阁、高坡、毕节、西溪河、朱家寨、白云)、AT所8座(鸿福寺、玉京山、田坝、长坡、龙家大坡、代家沟、鸭池河、新田)。7座分区所、8座AT所与接触网同步带电。

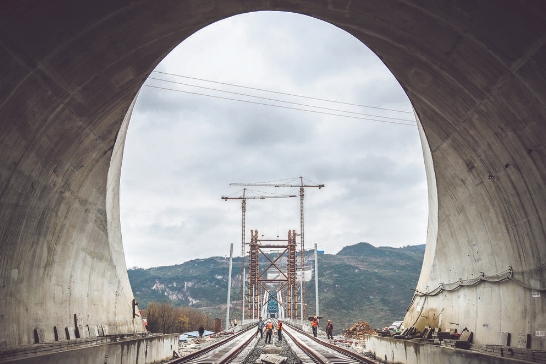

据了解,成贵高铁兴文至贵阳白云段将于下个月开始进入联调联试阶段,如果一切顺利,成贵高铁兴文至贵阳白云段预计在12月20号左右开通运营,届时成贵高铁全线开通。具体开始时间以中国铁路总公司下文为准。成贵高铁全线开通后,从贵阳到成都最快(中途不停车)2小时50分即可到达,比现在经由渝贵铁路、成渝高铁最快的一趟还要快30分钟左右。
