(全媒记者 肖润贤 报道)10月30日,贵州盘江新光2×66万千瓦燃煤发电项目,经过1年多时间的建设,1号机组锅炉首次点火成功。

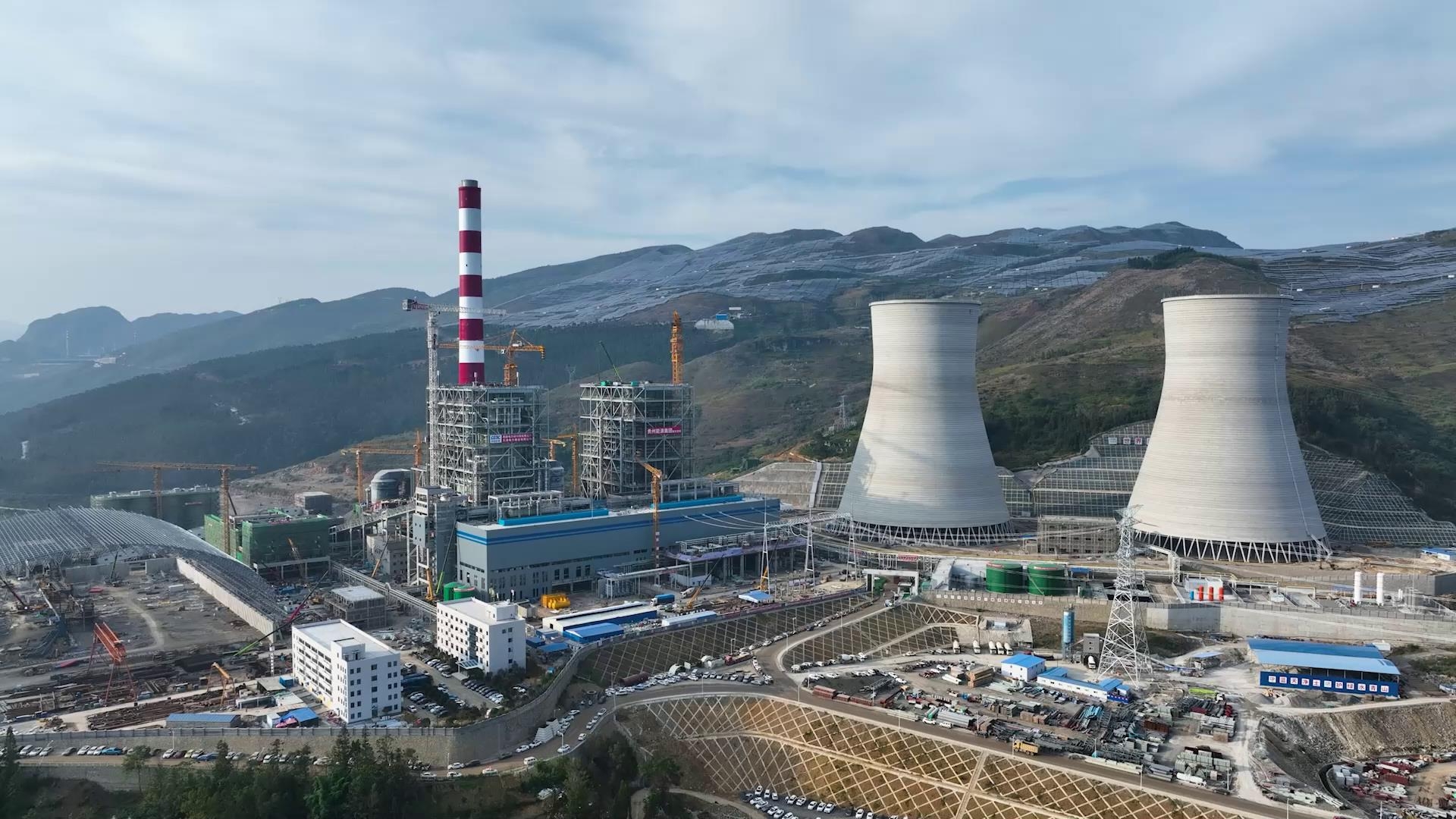

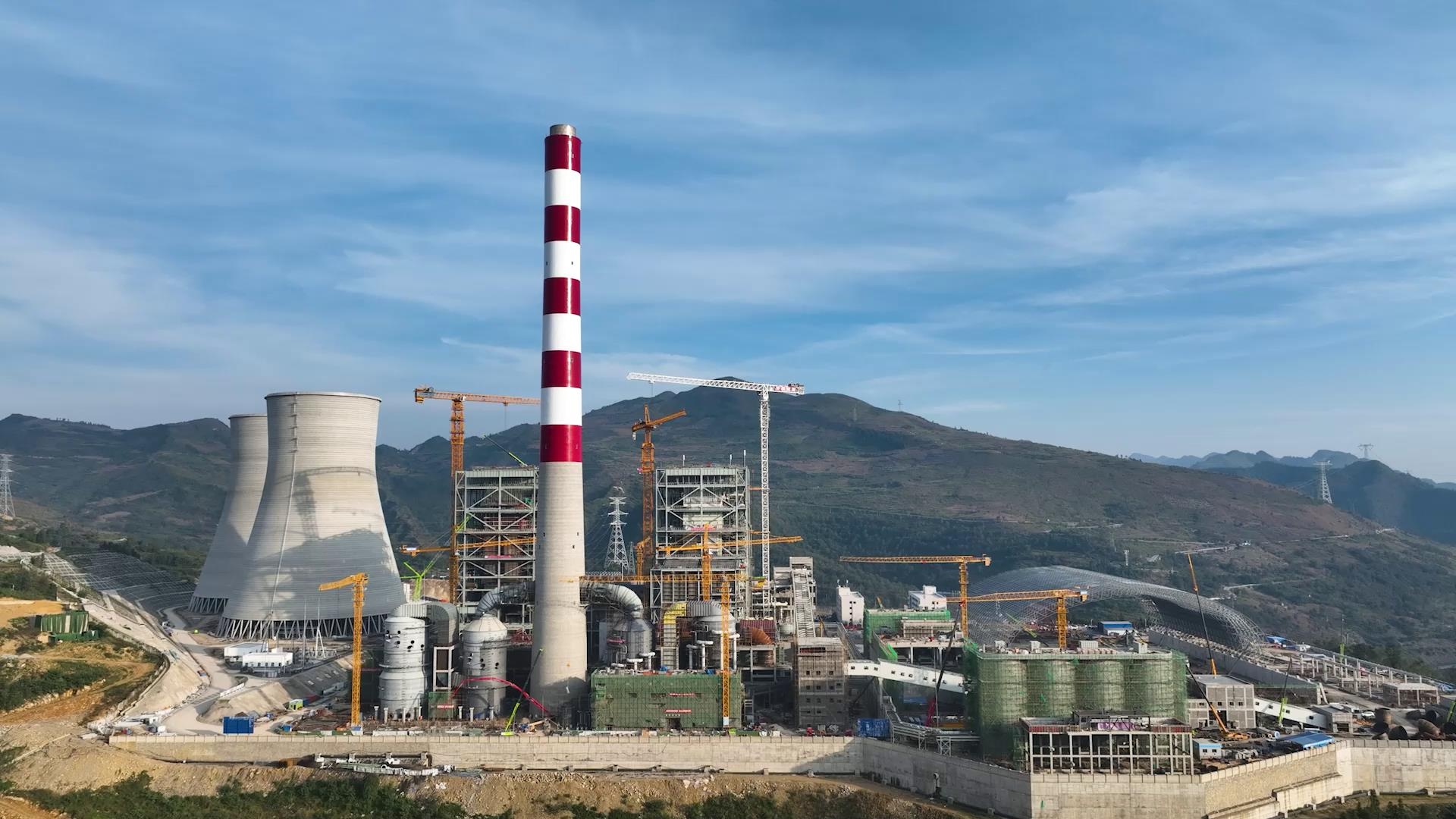

盘江新光2×66万千瓦燃煤发电项目是深化贵州能源工业运行新机制,按照“新型工业化”要求建设的“清洁、高效、灵活、低碳、智慧”火力发电项目,是省级重大工程和重点项目,项目总投资55.37亿元,截止目前,累计完成投资40.58亿元,完成总投资的73.3%。

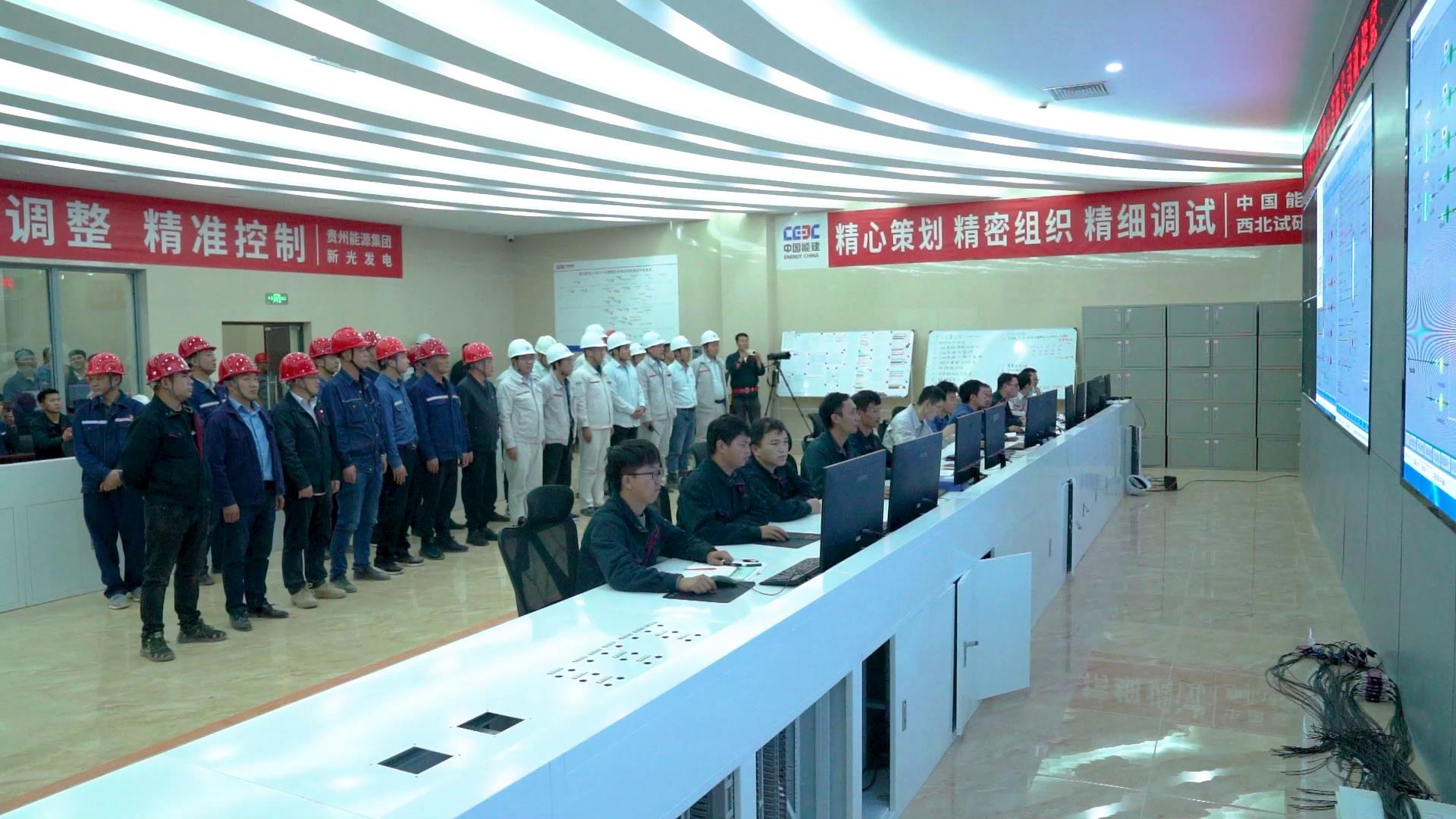

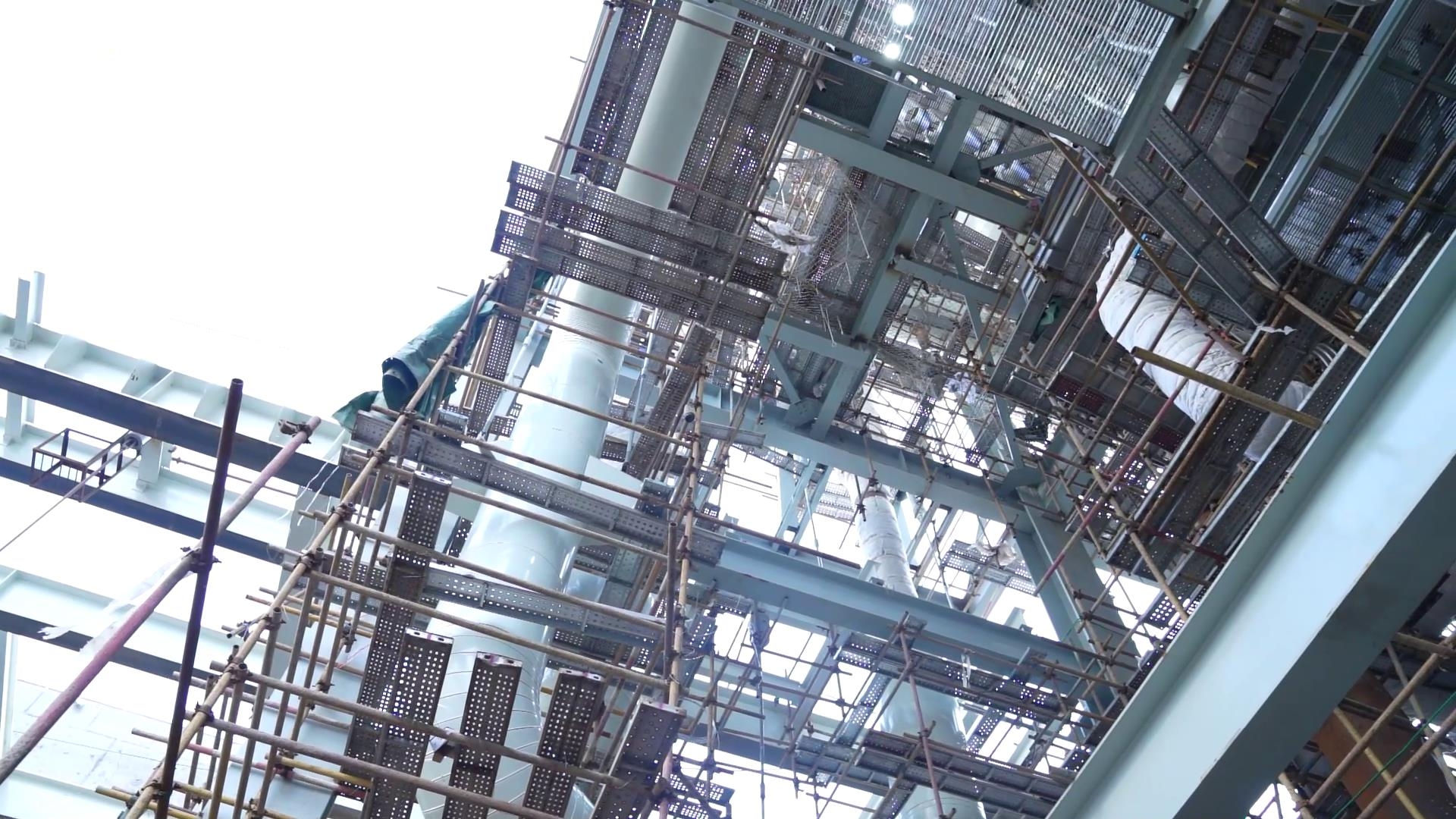

经过几个月紧张有序的安装调试,1号机组已满足首次点火条件。在集控室,相关人员通过对讲机指挥现场技术人员,忙着做首次点火前的最后检查、试验等工作。晚上8点18分,点火工作全部准备就绪,随着集控室试运总指挥一声令下,运行值班员立即执行点火操作,一道金黄色火焰随即呈现在监视屏幕上,实现首次点火成功。

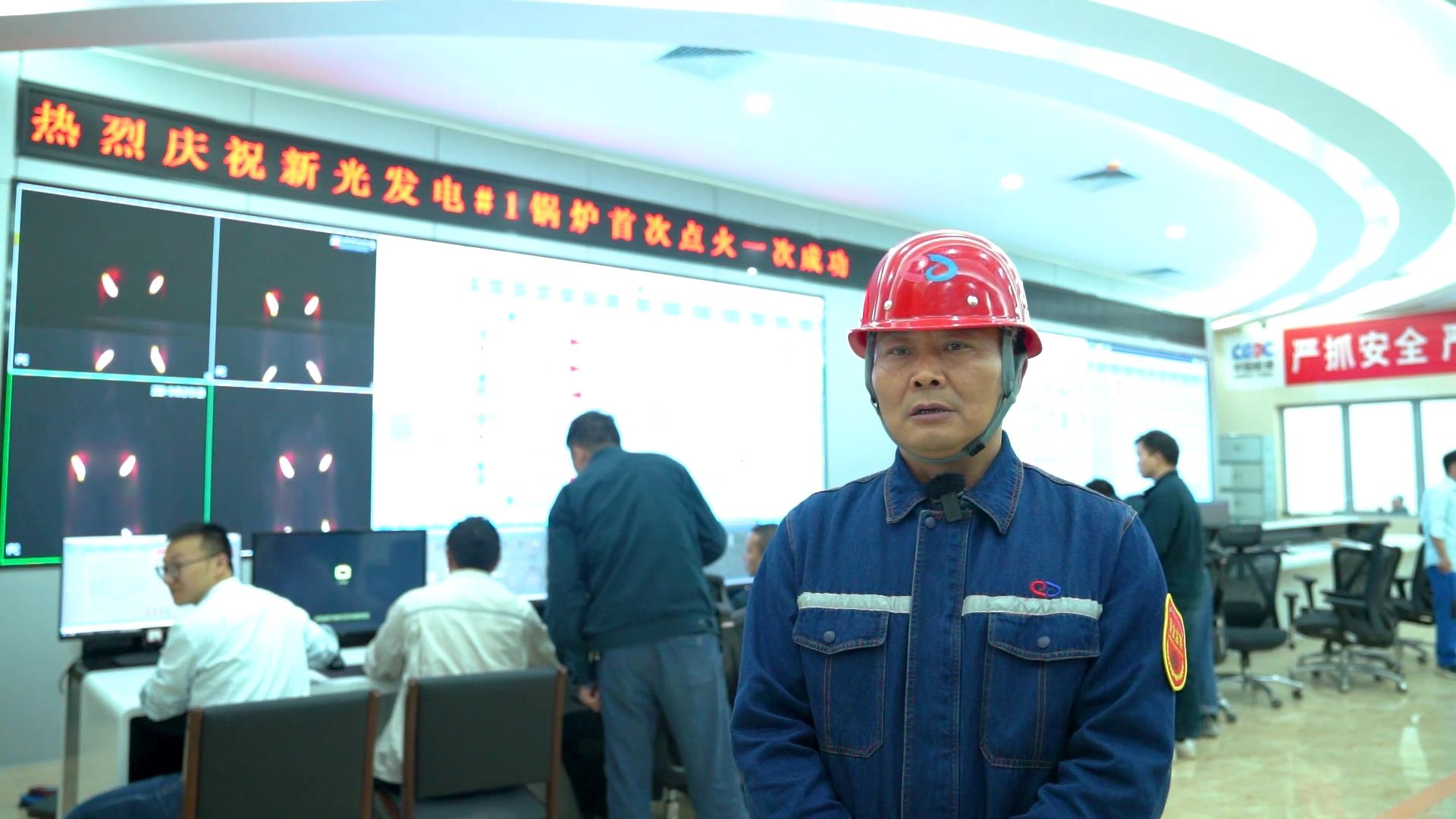

贵州盘江新光发电有限公司党委书记、执行董事郑世勇说:“新光发电项目从2022年4月开工,经过大家共同努力,今天实现锅炉首次点火成功,下一步公司将紧紧围绕工期目标,加强施工组织和管理,在保证安全和质量的前提下,高质量高标准高效率推进项目建设。”
1号机组首次点火成功,实现吹管清洁管道,查找和发现系统运行中存在的缺陷和不足并进一步加以消除解决,为下一步实现首次并网发电、168小时试运行、最终实现正常发电奠定基础,也为2号机组各阶段的系统运行试验提供关键的技术参数。
自开工建设以来,贵州盘江新光发电有限公司紧紧围绕建设目标,致力于将项目打造成能耗指标优、安全环保好、技术优势强、经营成效佳的精品工程,按照预定工期,提前谋划好项目各项工作,强化施工组织和管理,在保证安全和质量的前提下,有序快速推进项目建设,用1年半的时间实现了首次点火一次成功。
